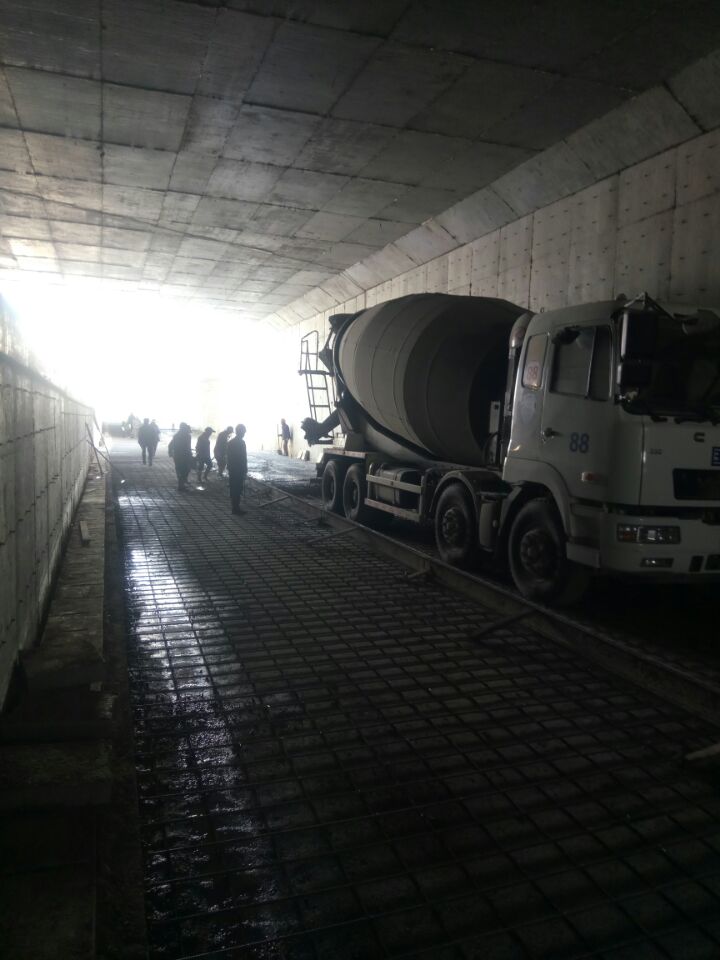

11月26日下午15点30分,随着最后一车混凝土泵卸完成,历时十五个月的陇海线沙集道口平改立工程主体工程即告完成。
陇海线沙集道口平改立工程自开工建设以来,项目部克服去年秋冬季节雨水多不利基坑施工、克服港城大道交通流量大封闭转换交通平凡等困难,于今年五月完成陇海线铁路以南箱体、挡墙、路面、排水糸统、拦杆安装以及挡墙內饰等工程。陇海线铁路以北工程因等待铁路预制箱涵的制作、顶推就位而被耽搁至今年的十月份。十月十日项目部恢复施工,此时距离通车之日所剩时间不多,在项目经的带领下,项目部釆取措施,进一步优化施工方案、倒排工期、加班加点施工;青年工程师杜科技、党员韩家波二位同志不怕艰难困苦,冒着夜间寒冷、十几个小时的连轴转,没日没夜紧盯每道工序,仅用四十多天的时间共完成挡墙332米、土方开挖3500余方、路基填筑141米、水泥稳定土1950平方;完成钢筋混凝土浇筑1000余方、路面钢筋混凝土浇筑1950平方等工作量,为确保2018年元旦陇海线沙集道口封闭和陇海线沙集道口平改立工程的正式通车赢得时间、奠定基础。
项目部下一步将再接再厉,确保安全、优质、高效地完成泵站、挡墙装饰、拦杆和标志标牌的安装等工程建设。
